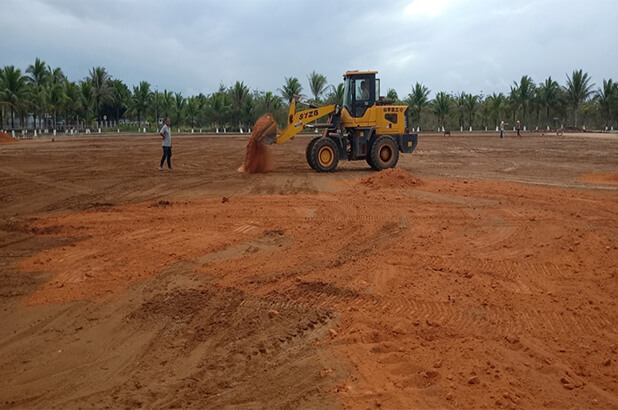

1.基础平整造型2.排水沟制作3.滤水层摊铺4.排水扁管安装5.隔离层铺设6.软基层制作7.精细平整
8.场地自检9.人造草坪铺设10.填充层制作11.竣工验收

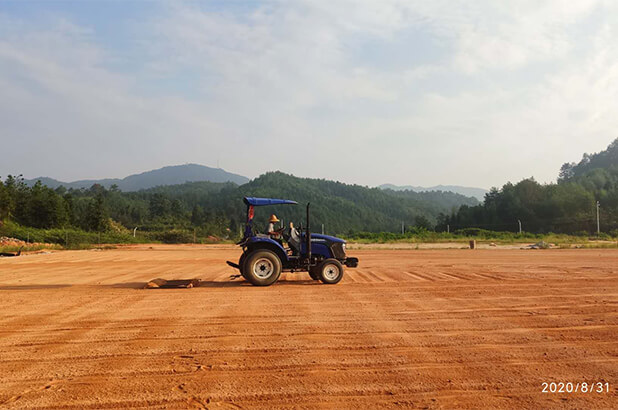

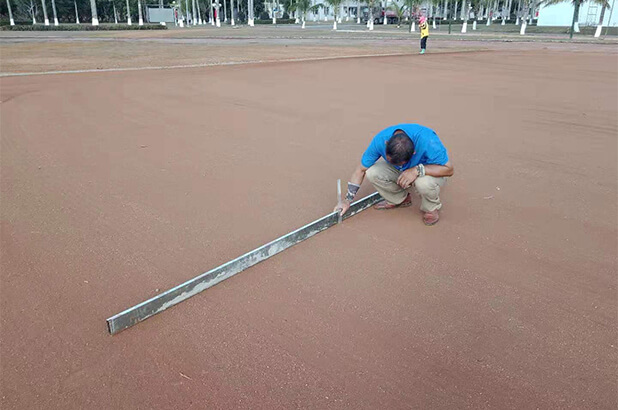

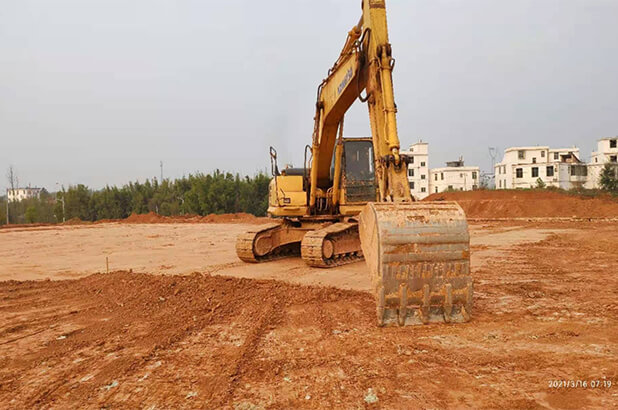

1. 人工配合机械对场地进行平整造型工作,严格控制场地坡度大小。

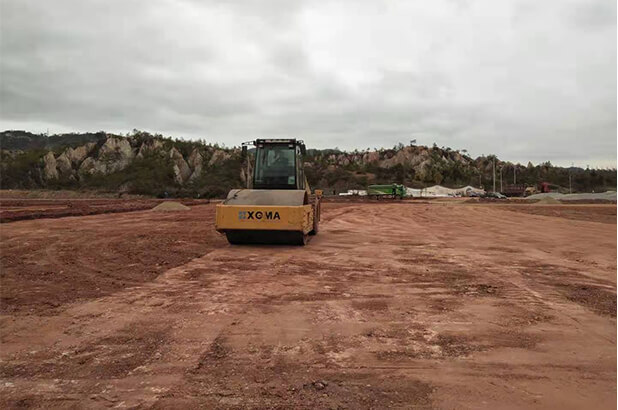

2. 压路机压实场地,密实度不低于90%。

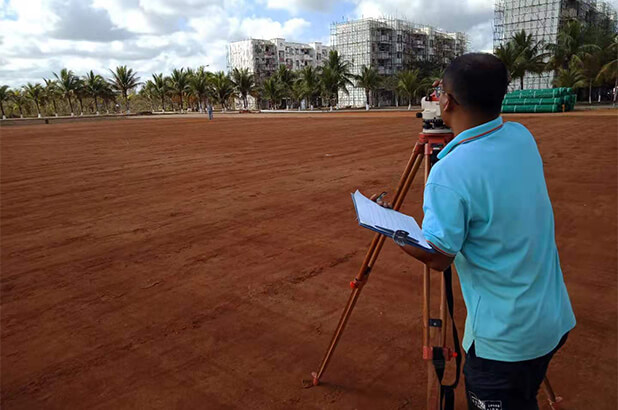

3. 人工仪器测量,复核场地标高及坡度。

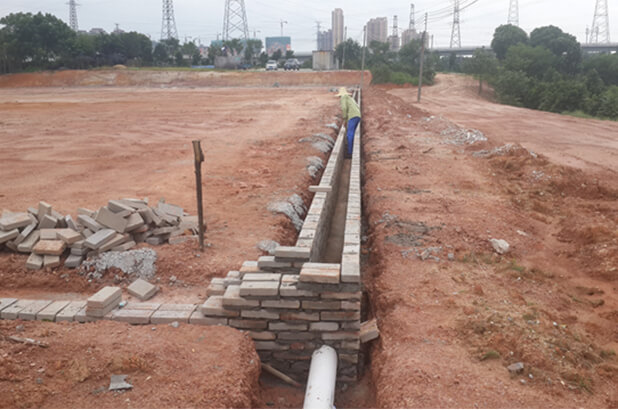

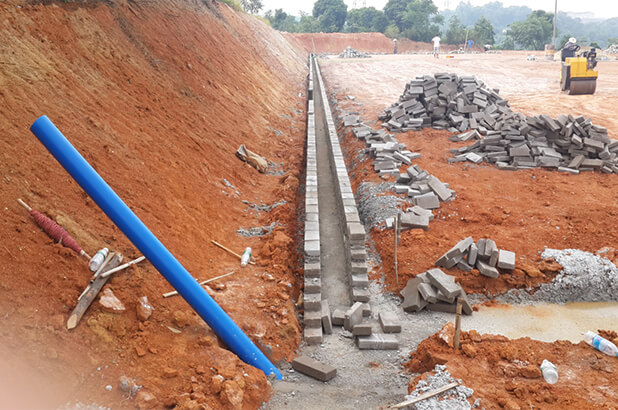

1. 测量放线,机械按坡度开挖沟槽,浇筑混凝土基础垫层,振捣刮平。
2. 人工砖砌墙身,表面防水砂浆批荡,沟底清理。
3. 复核水沟标高,安装水沟盖板。

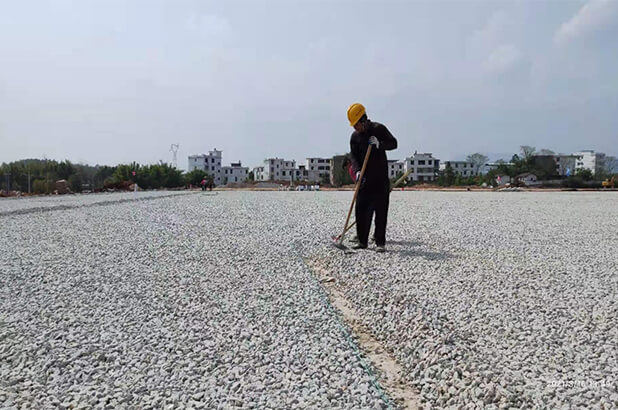

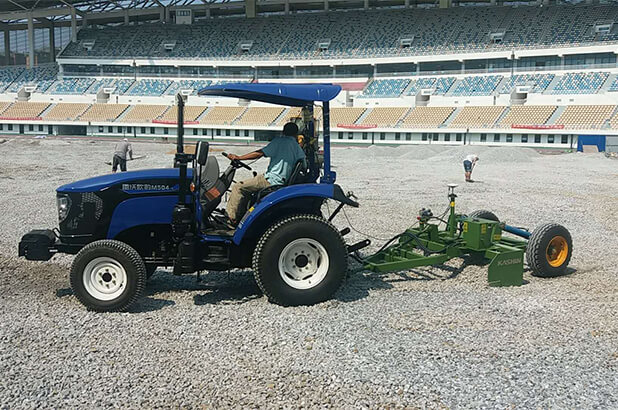

1. 人工机械配合摊铺碎石层,GPS平地机平整造型。
2. 200GK以上的石磙或夯实机来回滚压、震实,保证稳定性和透水性。
1. 碎石层间距5-7m人工开挖沟槽。
2. 沟内植入排水盲管接入排水沟。
3. 碎石回填,机械平整碎石层。

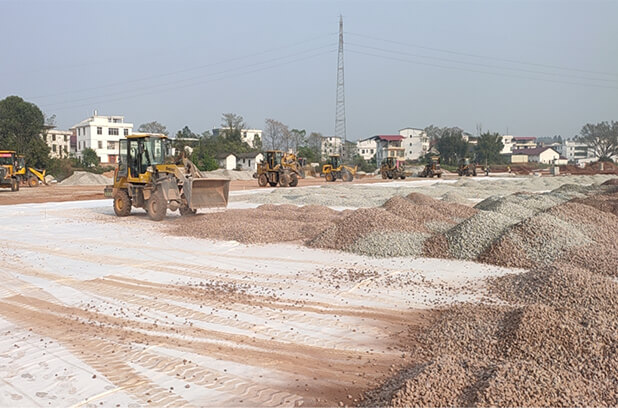

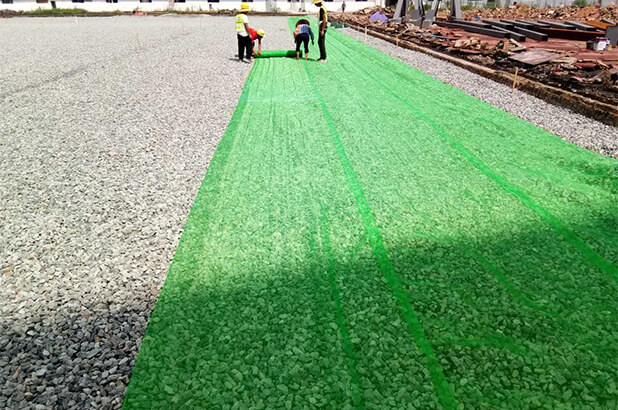

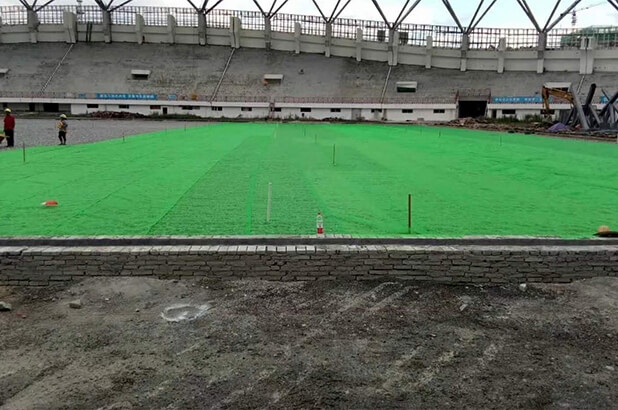

1. 人工铺设隔离网
2. 重叠部分宽度不小于30cm,用扎带固定。
1. 人工配合机械摊铺可塑透水软基层。
2. 平地机刮平场地,平整造坡度。
3. 压路机压实场地。

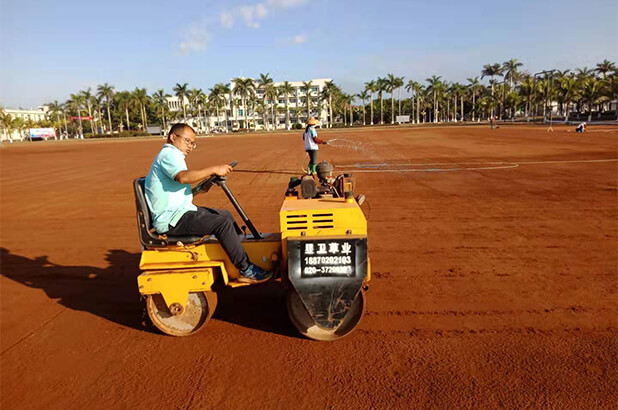

1. 压路机横竖压实场地各一遍。

2. 人工5米乘5米方格网检测场地标高。
3. GPS平地机刮平场地。
4. 洒水沉降。
5. 场地二次滚压。
6. 拖沙网拖平、拖顺场地。
人造草铺设之前要对根系层的各项指标进行检测。

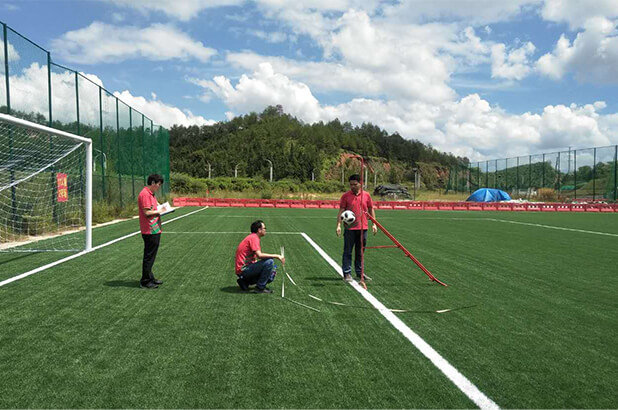

1. 场地硬度检测:采用专业硬度测试仪,场地选取若干点,每个点测量三次,取第三次数值平均值为最终数据。
2. 平整度检测:全场取20个点,3米方通检测平整度。
3. 场地坡度检测:水准仪全场检测。

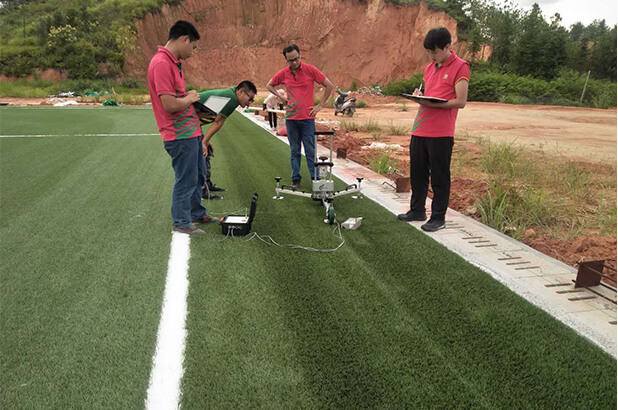

4. 渗水速率检测:全场取9个点,使用专业测试仪检测渗水速率。
1. 放线(测量),定出各功能点、线的位置,并做好标记。

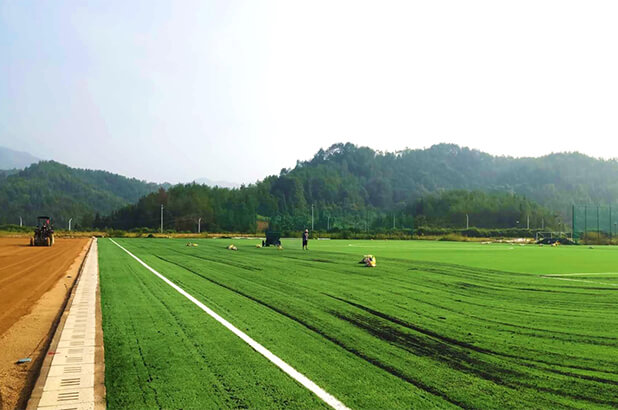

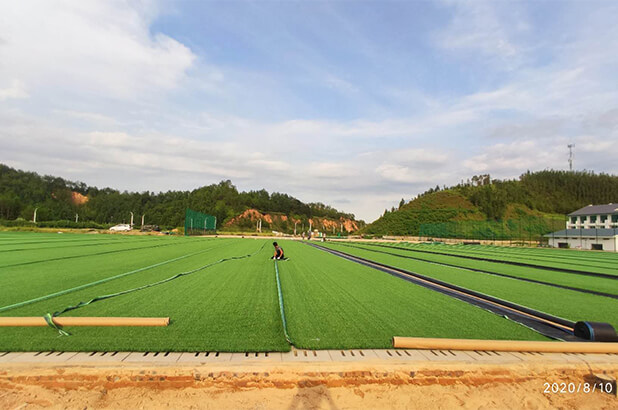

2. 铺设人造草坪,尽量使编织在草皮上的白划线处于各功能线位置上,减少切割的数量,使用连接带胶结。
3. 再次拉线定出各功能线、点的准确位置,以裁纸刀切开,植入功能白线。

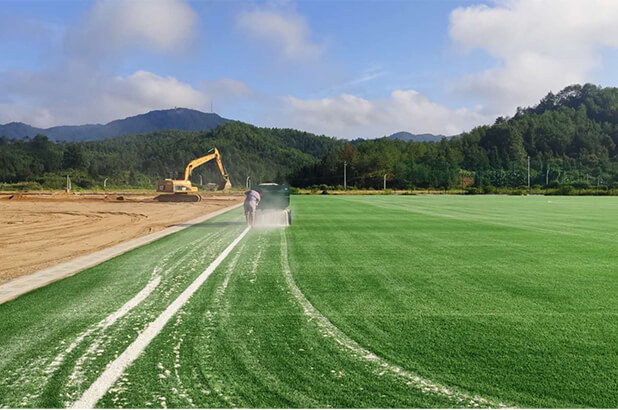

1. 按设计要求,使用覆沙机均匀填充所需用量的石英砂。
2. 梳草机全场梳草至石英砂沉底、草丝直立。
3. 同样方法填充橡胶颗粒。
1. 请有资质的专业第三方机构对场地各项指标进行检测。
2. 检测合格后出具检测报告及场地认证证书。
